按国标,有以上情形之一时需更换

基站放置防护栏

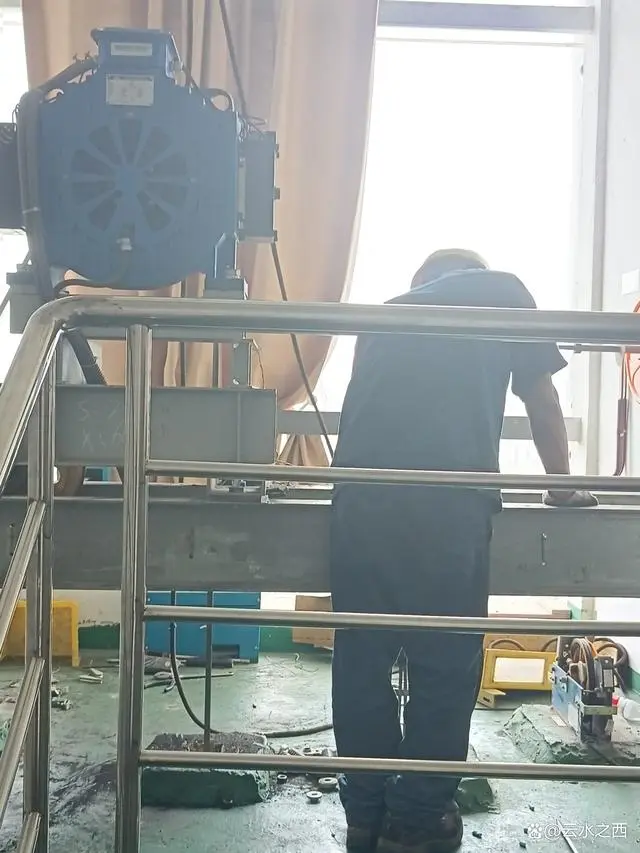

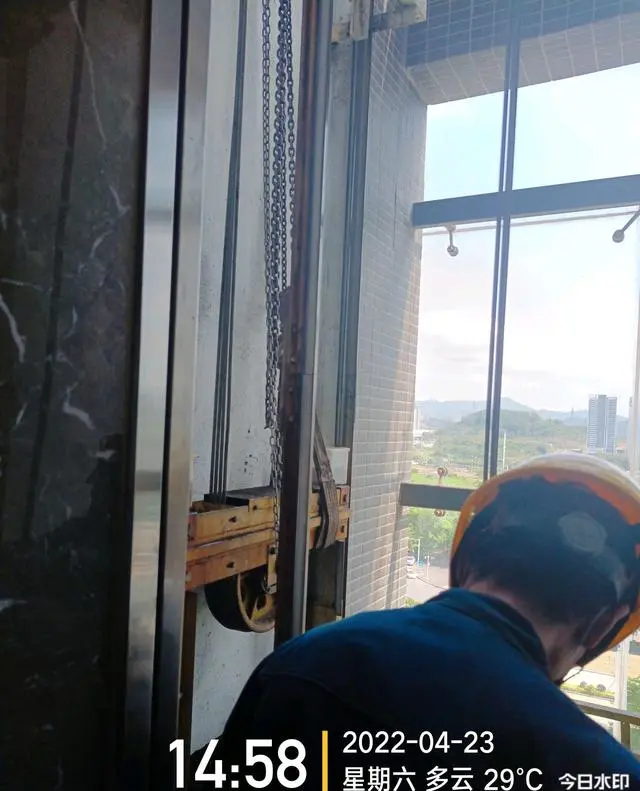

起吊对重

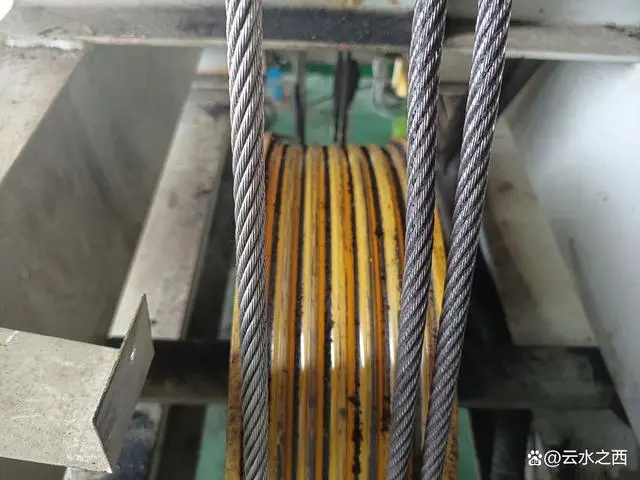

拆一半留一半作二次安全保护第三步:厅外同事做新绳头送新钢丝绳,轿顶同事指挥把握穿轮入槽节奏。机房同事拉钢丝绳先上对重侧绳头,换轿厢侧时到位后用大力钳夹住防止松绳然后作标记,再次将钢丝绳送回厅外同事做绳头。拉上来上绳头螺丝。依绳槽外到内逐条更换。第四步:钢丝绳全换了后调松紧,如果有较松的重新拉对重做绳头。装好档绳装置,绳头防转。清理工具,装回主机及轮子护罩。将电梯检修运行,确认正常后打正常画平层标记。

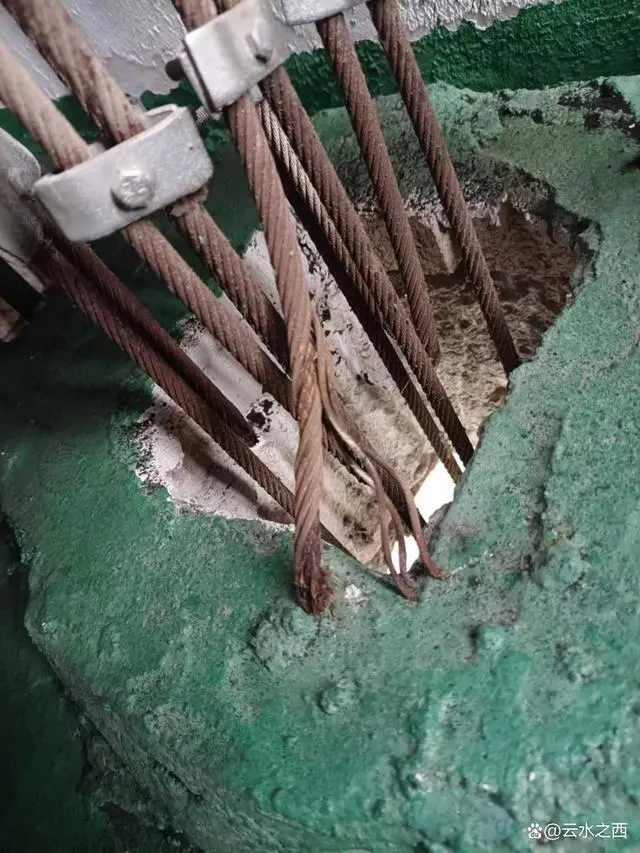

更换前图片 第五步:将旧钢丝绳放置到指定位置,撤防护栏,和使用单位管理员确认工程完工。
|
