奥的斯300VF无脚手架安装:安装机房设备

[复制链接]
发表于 2021-8-27 21:21 | 显示全部楼层 |阅读模式

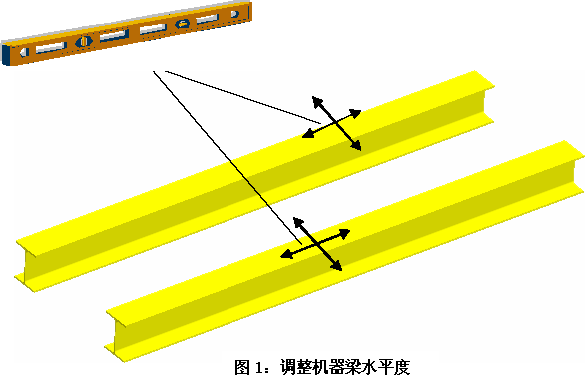

    1.安装工字梁     a.参考布置图,根据主机中心线来定位工字梁的位置     b.包商应该向XIZIOTIS提供四个支撑面,机器梁应该架设在这些支撑面上,工字梁与支撑面的重叠部分要大于125mm     c.为了调整工字梁的水平度,要在支撑面上安装承重板     d.使用合适的垫片,保证工字钢水平度≤0.5/600mm 03181746580254586053.png

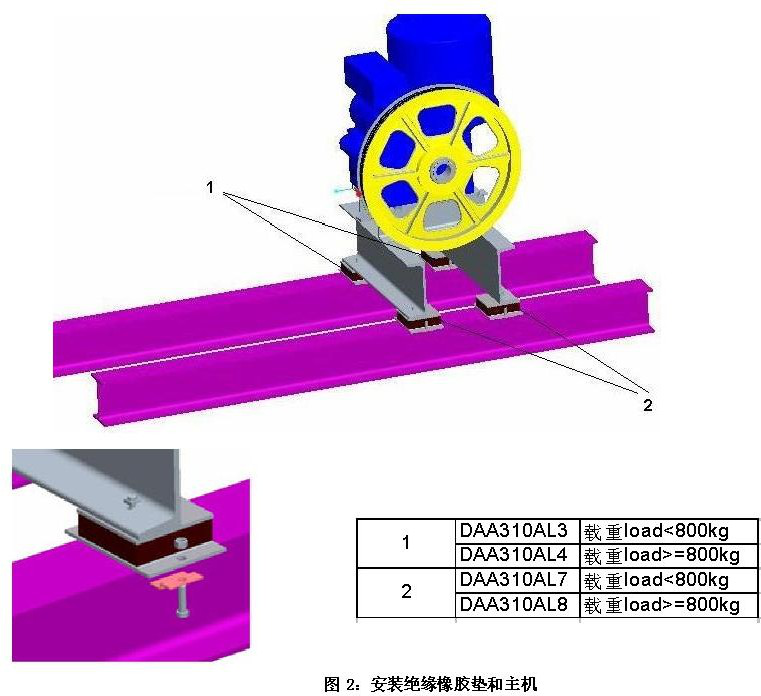

    2.安装曳引机     a.根据布置图及样板将主机绝缘橡胶垫安装子机器梁上     b.将主机稳于绝缘橡胶垫上,调整主机位置保证曳引轮中心线与主导轨样线中心相符     c.曳引轮和导向轮的中心线正交于主导轨样线 03181748503007786053.png

     d.安装完如图3所示的防跳螺栓后,将螺帽与机器梁焊接。 03181752332230166053.png

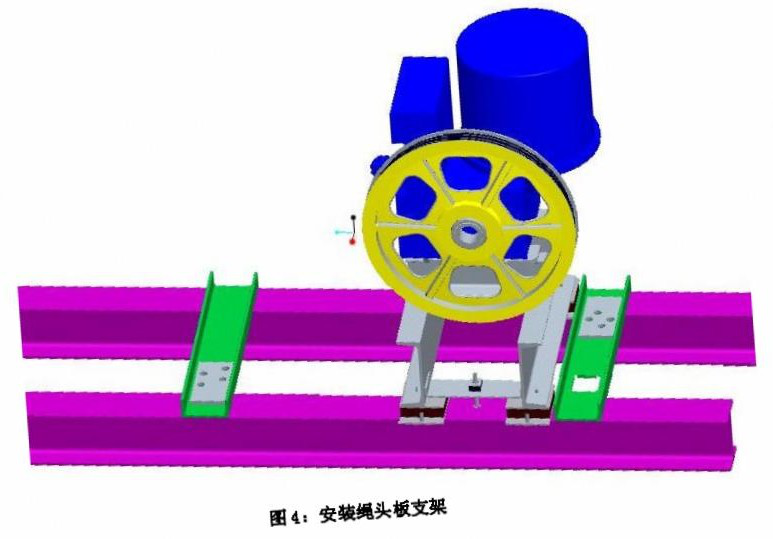

    3.安装绳头板

     a.根据布置图确定绳头板的位置,安装绳头板支架帮把他们焊接到机器梁上。     b.焊接完成后,给绳头板和机器梁补漆。

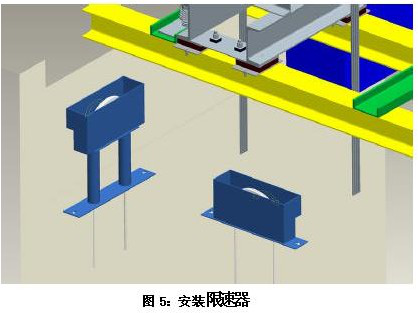

    4.安装限速器     1)照布置图定位限速器并安装     2)保证限速器的垂直度

    注意:若合同中要求对重带安全钳,则安装对重限速器

     5.安装控制柜及机房配线     a.控制柜的支撑架己在工厂预装配     b.根据布置图,使用膨胀螺栓将控制柜和地面固定     c.参照布置图,安装线槽并给控制柜和机房设备布线

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

免责声明:电梯阁所发布的一切电梯相关软件、调试说明、图纸等资料仅限用于学习和研究目的;不得将上述内容用于商业或者非法用途,否则,一切后果请用户自负。本站信息来自网络用户发表,版权争议与本站无关。您必须在下载后的24个小时之内,从您的硬盘中彻底删除上述内容。如果您喜欢该资料,请支持正版,得到更好的正版服务。如有侵权请邮件联系我们处理。

Mail To:diantige@126.com

关于我们|标签|Archiver|手机版|小黑屋|sitemap|电梯阁 ( 鲁ICP备10201653号 )

GMT+8, 2025-5-7 02:13 , Processed in 0.369624 second(s), 26 queries , Gzip On, Redis On.

Powered by 电梯阁

Copyright © 2017-2025. 电梯阁论坛.

快速回复 返回顶部 返回列表
